发布时间:2025-12-15 分类:news 来源:成都商报

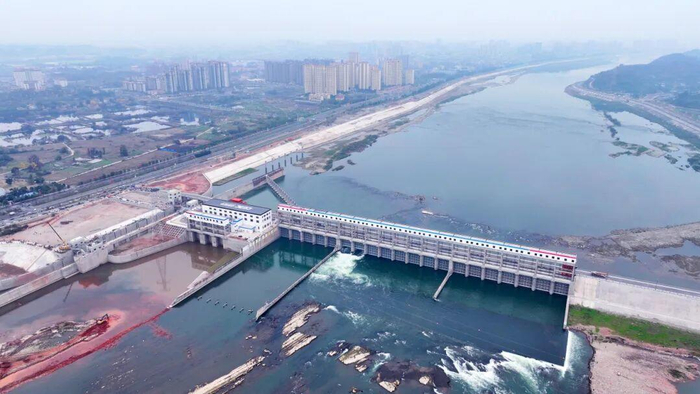

12月15日上午,随着闸门缓缓落下,岷江彭山尖子山航电枢纽工程正式启动下闸蓄水。作为四川岷江航运梯级开发的“首级工程”,未来60天,江水将拾级而上,水位将从目前的海拔415米稳定抬升至海拔426米。
蓄水完成后,库区将形成面积达6平方公里的开阔湖面,其规模与杭州西湖相当。而回水区向上游延伸,覆盖江口沉银遗址核心区及周边关联水域,包括岷江干流彭山岷江二桥上游800米处、锦江府江大桥上游900米处等重要节点。行政范围涉及彭山区凤鸣、观音、江口三个街道,以及东坡区太和镇等区域。
岷江眉山—乐山段共规划了六级电站(尖子山、汤坝、张坎、虎渡溪、汉阳、板桥航电枢纽),岷江彭山尖子山航电枢纽工程是第一级梯级电站,也是四川省“十四五”交通综合规划重点项目,是以航运为主,航电结合,兼顾水环境综合整治和防洪等功能的水利枢纽。
岷江彭山尖子山航电枢纽项目建成后,总装机容量69兆瓦,年发电量约2.85亿度,可为地方提供稳定的清洁能源。航运方面,该枢纽将形成四级航道,可同时通行2艘500吨级船舶,设计年过闸运量260万吨,显著提升岷江中游通航能力。此外,坝顶还设有宽12米的桥面,形成“以坝代桥”的跨江通道。

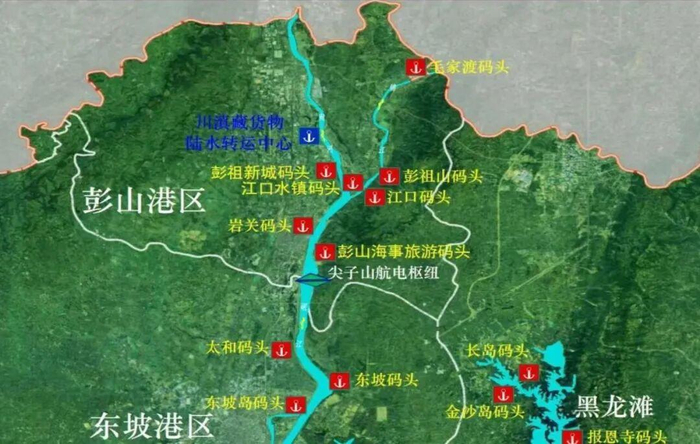

岷江彭山尖子山航电枢纽蓄水完成后,九眼桥至江口段71公里岷江水域也将实现进一步串联,推进“天府绿道水上黄金旅游线”建设。眉山市《眉山港总体规划(修编)》明确提出,将依托彭祖山、江口沉银博物馆、汉阳古镇等资源,建设旅游客运码头集群,推动成都都市圈“水路+旅游”融合发展。
红星新闻记者 蒋麟
